Provincie en gemeente Utrecht waren onprofessioneel bij tramlijn
5 december 2018, 9:27
De provincie en de gemeente Utrecht hebben onprofessioneel gehandeld rond de Uithoflijn. De aansturing van het project vertoonde ‘belangrijke tekortkomingen’. Dat geldt ook voor de informatievoorziening over het project aan Provinciale Staten en de gemeenteraad van Utrecht.
Die conclusies schrijven de Randstedelijke Rekenkamer en de gemeentelijke Rekenkamer in een gezamenlijk rapport. Hun gezamenlijke rapport over de problemen bij de aanleg van de tramlijn is dinsdagavond openbaar gemaakt.

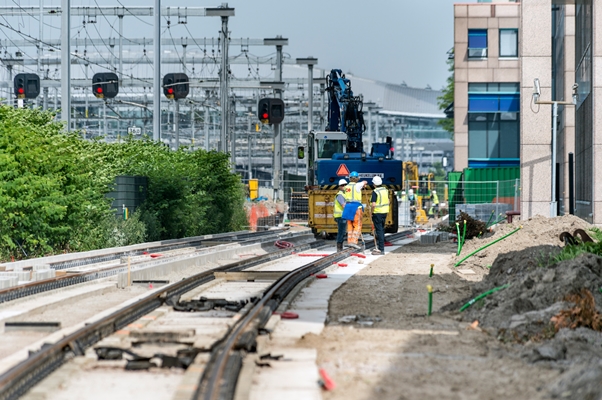

Adviezen werden niet opgevolgd, de kostenraming was niet goed en het aantal wijzigingen dat in de loop van het project is aangebracht in het contract met BAM is ongebruikelijk groot, zo zou blijken uit het rapport. Inmiddels lopen de extra kosten voor de lijn met circa 100 miljoen euro op, becijferden de rekenkamers. Bovendien rijdt de lijn, die de overvolle bussen moet verlichten, pas veel later dan gepland.
Informatievoorziening
De samenwerking tussen de gemeente, de provincie, de projectorganisatie en andere direct betrokkenen bij het project Uithoflijn, waaronder hoofdaannemer BAM, verliep moeizaam. Ook werden het college van burgemeester en wethouders, de gemeenteraad en Gedeputeerde Staten gebrekkig geïnformeerd over de voortgang van het project. De informatie die zij kregen was vaak niet actueel.
“De informatievoorziening aan de raad en Staten over het project vertoonde belangrijke tekortkomingen. Dit heeft de controlerende rol van de raad en de Staten bemoeilijkt”, luidt een conclusie uit het rapport.
Verbeteringen
Burgemeester en wethouders en Gedeputeerde Staten erkennen dat de samenwerking ‘niet optimaal’ was. "De verantwoordelijke gedeputeerde en de algemeen directeur zijn in die periode opgestapt. Evengoed schetst de goede reconstructie van de rekenkamers een pijnlijk totaalbeeld van ons handelen.”
Het rapport bevat een groot aantal lessen voor de provinciale organisatie, laat ze weten. Die lessen komen overeen met de aanbevelingen in een audit van het project Uithoflijn van eind 2017, alsook met de aanbevelingen uit een rapportage die het provinciebestuur heeft laten opstellen. Dat laatste gebeurde op verzoek van de accountant.
“We hebben sinds begin dit jaar actie ondernomen”, zegt het provinciebestuur. “Als reactie op de audit hebben we afspraken gemaakt om de samenwerking te verbeteren met de gemeente Utrecht, mede-opdrachtgever van de Uithoflijn.” De samenwerking is al sterk verbeterd, aldus het bestuur.
Niet gerust
De rekenkamers zijn niet helemaal gerustgesteld. Het gevaar blijft dat het project in december 2019 nog niet is afgerond en dat de kosten nog verder zullen oplopen. “Alle betrokkenen zullen zich de komende tijd stevig moeten inzetten om de beoogde verbeteringen daadwerkelijk te realiseren”, zeggen de rekenkamers.
Bron: ANP / Provincie Utrecht
Trefwoorden
provinciale staten van utrecht
utrecht
uithoflijn
infrastructuur
randstedelijke rekenkamer
rekenkamer utrecht
Best gelezen
1
Hoogste elftallen van Ajax nemen nieuw gebouw op De Toekomst in gebruik
woensdag, 11 november
2
Rinske Wikkerink verlaat Kraaijvanger en begint eigen bureau
dinsdag, 10 november
3
Plan voor wijk met 2.300 woningen op terrein Máxima MC Eindhoven
woensdag, 11 november
4
Lunchevents rond parametrisch ontwerpen en overkoepelende systemen voor AI op Digibouw 2026
woensdag, 11 november
5
Houten woongebouw verlevendigt achterkant van winkelcentrum
maandag, 9 november
Gerelateerde nieuwsberichten
Utrechters zien tram Merwedelijn liefst verdiept of in tunnel
16 juni 2025
Nieuwe bouwwerken langs acht kilometer trambaan
16 december 2019
Familie van stroomstations voor Utrechtse Uithoflijn
16 december 2019
Wethouder overleeft voor tweede keer motie Uithoflijn
22 februari 2019
Eerste tram Uithoflijn door stationsgebied Utrecht
31 juli 2018
'Uithoflijn mogelijk weer stukken duurder'
30 april 2018
Utrechtse gedeputeerde stapt op om Uithoflijn
12 februari 2018
BAM bouwt infrastructuur Uithoflijn Utrecht
23 december 2014
Utrechters zien tram Merwedelijn liefst verdiept of in tunnel
16 juni 2025
Nieuwe bouwwerken langs acht kilometer trambaan
16 december 2019
Familie van stroomstations voor Utrechtse Uithoflijn
16 december 2019
Wethouder overleeft voor tweede keer motie Uithoflijn
22 februari 2019
Eerste tram Uithoflijn door stationsgebied Utrecht
31 juli 2018
'Uithoflijn mogelijk weer stukken duurder'
30 april 2018
Utrechtse gedeputeerde stapt op om Uithoflijn
12 februari 2018
BAM bouwt infrastructuur Uithoflijn Utrecht
23 december 2014
Toon alles
Andere nieuwsberichten
Speeltoestel Aldo van Eyck in tuin Burgerweeshuis geplaatst
Vandaag, 15:13
De plaatsing maakt deel uit van de ecologische en cultuurhistorische herinrichting van de buitenruimte rond het Burgerweeshuis, waarbij het oorspronkelijke ontwerp en gedachtegoed van Van Eyck als inspiratiebron dienen.
Muntgebouw start tweede leven als multifunctioneel complex
Vandaag, 14:17
Sinds afgelopen zomer is het gerenoveerde Muntgebouw in Utrecht volop in gebruik. Het uit 1911 stammende rijksmonument werd door Heyligers architects getransformeerd tot een multifunctioneel gebouw.
Transformatie administratiegebouw vormt aftrap herontwikkeling Keuls industrieterrein
Vandaag, 12:18
Het project vormt de start van de herontwikkeling van het oude industrieterrein van ThyssenKrupp in Ehrenfeld, volgens een masterplan van Neutelings Riedijk Architects in samenwerking met kollektif landscape.
VAi trekt aan alarmbel over aangekondigde bezuiniging
Vandaag, 11:12
Het Vlaams Architectuurinstituut (VAi) komt in het geweer tegen een aangekondigde bezuiniging van één miljoen euro op de instelling.
Juridisch experts: investeringsverdragen remmen klimaatbeleid
Vandaag, 13:27
Internationale investeringsverdragen zitten klimaatbeleid in de Europese Unie te vaak dwars, vindt een groep van tientallen juridisch experts.
Komst Gelders Museum vrijwel rond, provincie trekt extra geld uit
Vandaag, 09:36
Het nieuw op te zetten Gelders Museum in Zutphen lijkt er definitief te komen.
Besluitvorming over infrastructuur moet beter, vindt kabinet
Gisteren, 14:05
Het huidige systeem hapert, maken ambtenaren duidelijk in een document dat ook met de Tweede Kamer is gedeeld.
Honderden bouwprojecten mogelijk stilgelegd om kwaliteitsborging
Gisteren, 09:23
Honderden bouwprojecten dreigen vertraging op te lopen doordat twee controleurs geen kwaliteitsborging meer mogen uitvoeren.
‘Gemeenten doen nauwelijks iets tegen leegstand’
10 november, 2:42
Een derde houdt zelfs helemaal niet bij welke panden leegstaan. Dat schrijft Trouw.
Kabinet wil dorp Moerdijk behouden, maar kiest nog niet definitief
10 november, 12:14
Staatssecretaris Jo-Annes de Bat (Klimaat) deelt in een brief aan de Tweede Kamer nieuwe inschattingen van de ruimte die ontwikkelingen rond het Brabantse dorp innemen.
Ga naar het nieuws-archief
0
0
0
0
Voor een optimale gebruikservaring plaatst Architectenweb functionele cookies. Wat de verschillende cookies precies doen leggen we uit in een
overzicht
. Cookies van social media kun je optioneel
aanzetten
.
Akkoord
Instellingen
Feedback
Feedback
Wij horen graag jouw feedback. Laat je reactie achter en eventueel jouw e-mail adres.
Reactie
Verstuur
