Nieuwe studio's Endemol 'stilste van Europa'

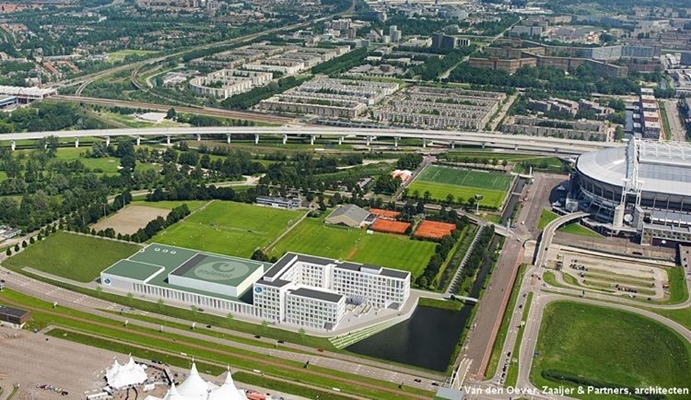

22 juni 2010, 13:45
In september opent mediabedrijf Endemol officieel de MediArena Studio’s, het nieuwe studio- en kantoorcomplex in Amsterdam-Zuidoost. In het door
Van den Oever, Zaaijer & Partners
ontworpen gebouw kunnen luidruchtige amusementsprogramma’s en stil drama tegelijkertijd naast elkaar worden opgenomen.
Ook van auto- en vliegtuiglawaai zal in de studio’s niets te horen zijn. Het nieuwe complex (32.000 m2) ligt tegenover de nieuw te bouwen concerthal
Ziggo Dome
en bestaat uit kantoren en studio’s op een ondergrondse parkeergarage.
De drie studio’s en de naastgelegen decoropslag zijn geluidtechnisch volledig van elkaar gescheiden. In de grootste studio kan een amusementsprogramma met duizend toeschouwers worden opgenomen terwijl direct ernaast en tegelijkertijd de opnames van Goede Tijden Slechte Tijden zijn.
Dit komt omdat de geluidsisolatie extreem hoog is, zegt technisch adviesbureau
LBP|SIGHT
. De scheiding tussen de decoropslag en de studio’s bestaat uit een 225 mm dikke betonmuur en een 175 mm dikke metalstud-wand. Daartussen bevindt zich een 2,5 meter brede gang die als mega-spouw fungeert. In beide wanden zitten kolossale, 6 meter hoge schuifdeuren.
‘Zwevende’ betonvloeren voorkomen dat trillingen, en dus geluid, via de vloer van de ene naar de andere ruimte kunnen. Boven op de constructievloer – het ‘dak’ van de onderliggende parkeergarage – ligt 100 mm speciale steenwolisolatie en daarop ‘zweven’ de 160 mm dikke betonvloeren.
"Ook zorgt deze oplossing voor de thermische scheiding tussen het verwarmde gebouw en de koudere parkeergarage. Die wordt namelijk met buitenlucht geventileerd", aldus LBP|SIGHT.
Eén groot nadeel
Een alternatief voor de zwevende vloer zou het plaatselijk ‘losknippen’ (dilateren) van de constructievloer zijn geweest. Dat zou in dit geval echter één groot nadeel hebben gehad, aldus Rob Dekkers van LBP|SIGHT.
“Op de plaats van die knip moet je dan extra kolommen maken om de vloer te dragen. In de parkeergarage verlies je daardoor veel parkeerplaatsen. Ook zijn de kosten van die oplossing hoger. Nu slaan we meerdere vliegen in een klap”
De installaties die de temperatuur en luchtkwaliteit in de studio’s regelen zijn ook een potentiële geluidbron. De warmtelast, onder meer ten gevolge van het studiopubliek en de verlichting, is zeer hoog.
De luchtbehandelinginstallatie moet 60.000 m3 lucht per uur kunnen verversen. Zonder extra maatregelen produceert een dergelijke installatie zo’n 45 dB(A). Maar in studio’s mag het geluidniveau niet hoger zijn dan 25 dB(A).
LBP|SIGHT adviseerde extra grote luchtkanalen. Deze verlagen volgens het bureau de geluidproductie. Ook is een deel van de kanalen niet in de studio gemaakt, maar in een aparte, geluiddichte omhulling op het dak. Zo wordt voorkomen dat geluid van vliegtuigen – het gebouw ligt in een aanvliegroute van Schiphol – binnen te horen is.
